Будівництво ґанку в спільному домі в ПРП Ємелянівка

Використано
6 000
31 серпня 2026

Зроблено половина роботи по будівництву ганку біля спільного будинку

1. Основні цілі та завдання

Головною метою комплексу робіт стало зведення надійного капітального ґанку та майданчика перед входом до Спільного будинку. Це рішення дозволяє вирішити декілька ключових експлуатаційних та естетичних завдань:

  • Захист: Запобігання потраплянню опадів на вхідні двері та поріг.

  • Чистота: Мінімізація занесення бруду з вулиці до житлових приміщень.

  • Ергономіка: Створення комфортного та безпечного переходу «вулиця-будинок» завдяки вирівнюванню майданчика в один рівень із порогом дверей.

  • Естетика: Формування охайного, затишного та завершеного вигляду фасадної частини Спільного будинку.

2. Етапи виконання робіт

Етап 1: Земляні роботи та благоустрій дороги (Витрати часу: 3 години)

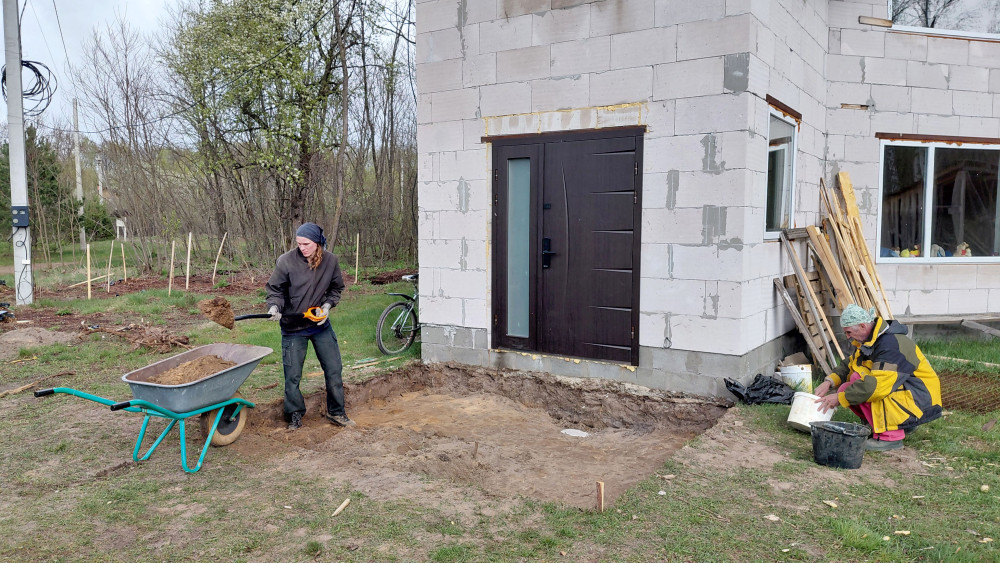

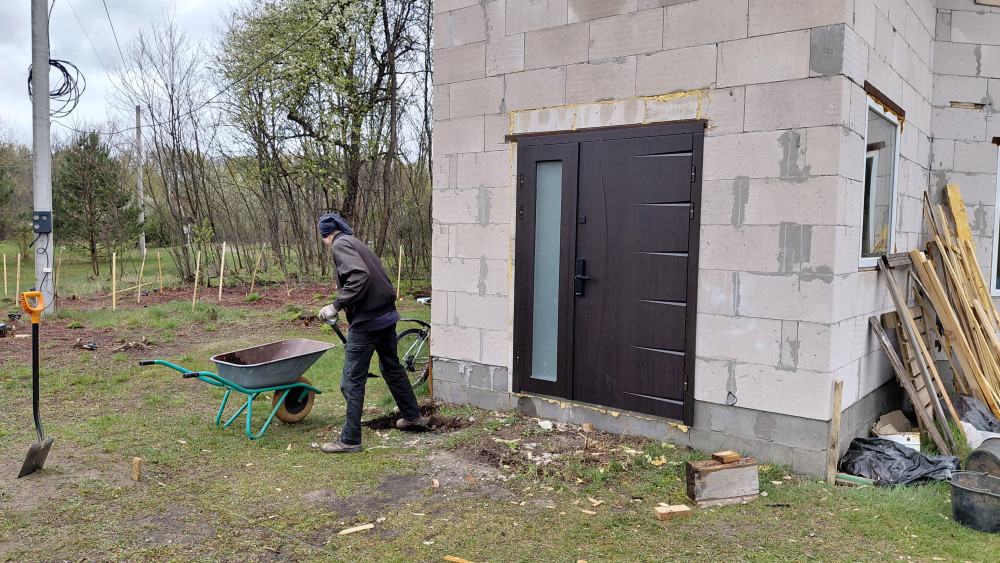

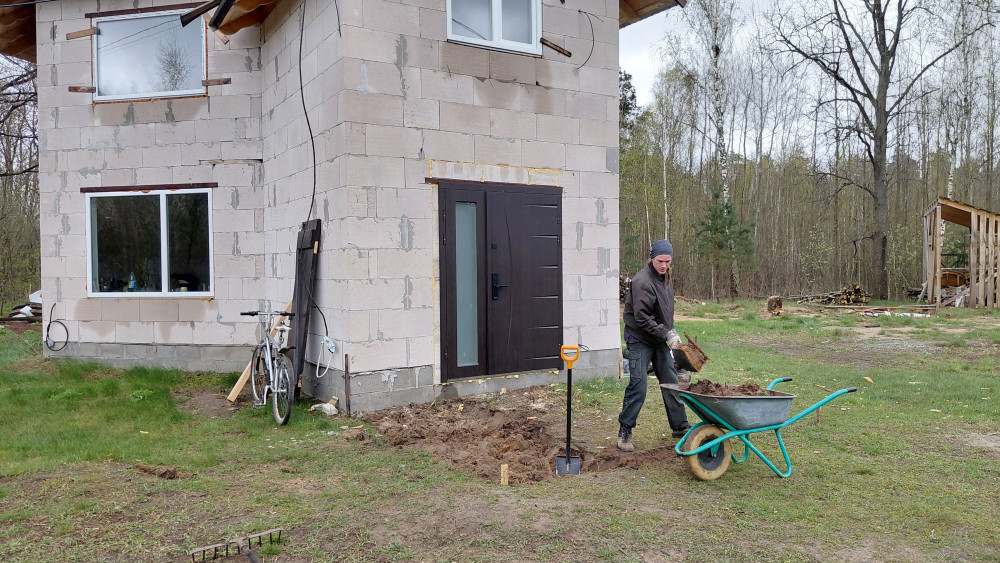

  • Виймання ґрунту: Викопано траншею глибиною 30 см, шириною 3,4 м та довжиною 2,5 м.

  • Обсяг землі: Вийнято 2,55 м³ ґрунту, повністю видалено органічний шар до щільної піщаної основи.

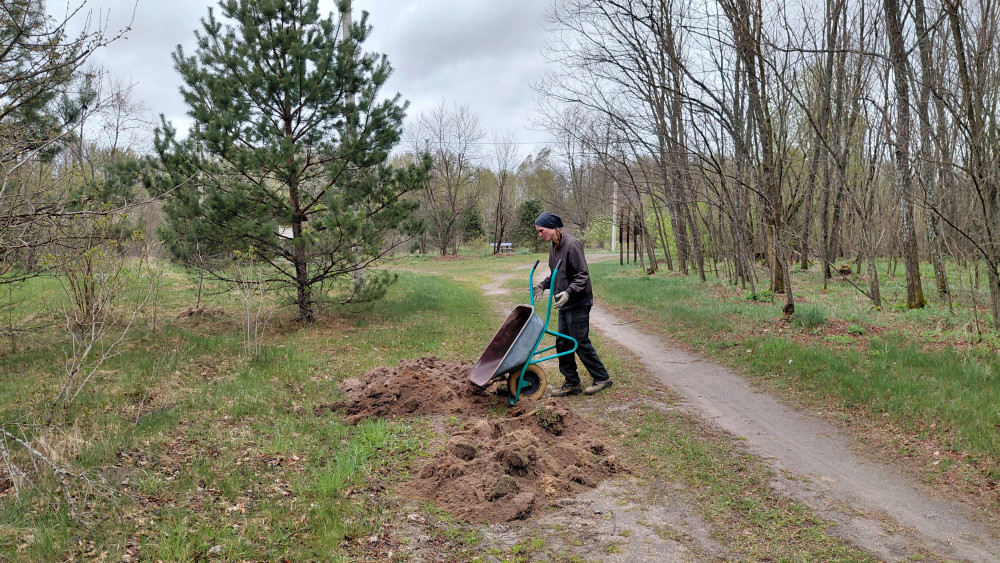

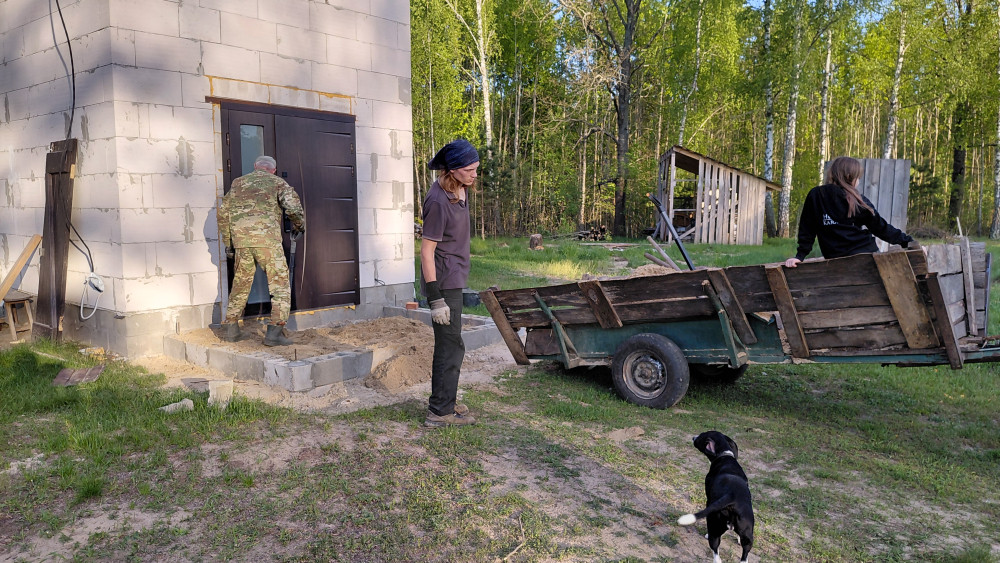

  • Корисна утилізація (2-в-1): Весь викопаний ґрунт було оперативно використано для засипання ями на під'їзній дорозі, що зробило проїзд рівнішим та безпечнішим.

Етап 2: Підготовка основи та опалубки (Витрати часу: 5 осіб / 8 годин = 40 людина-годин)

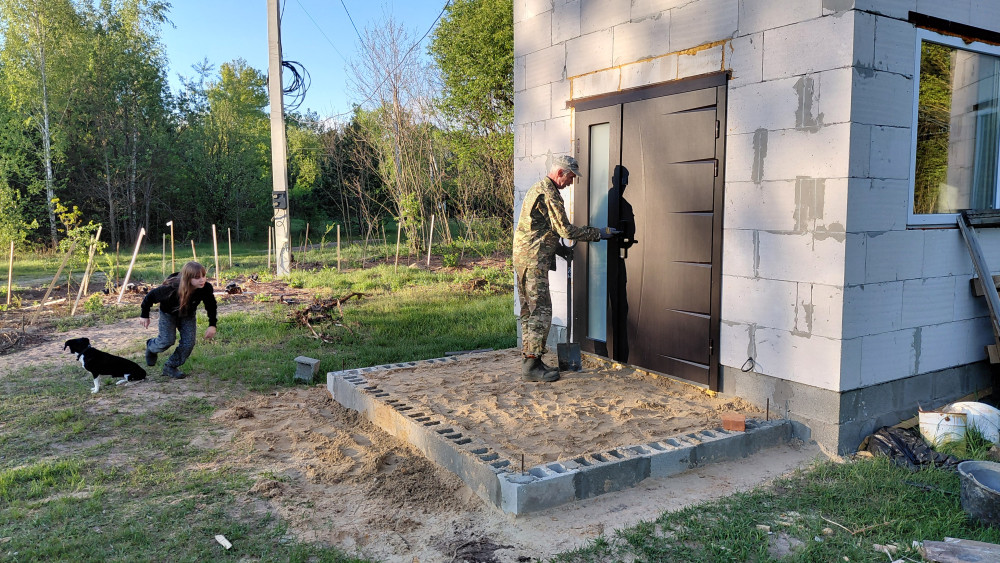

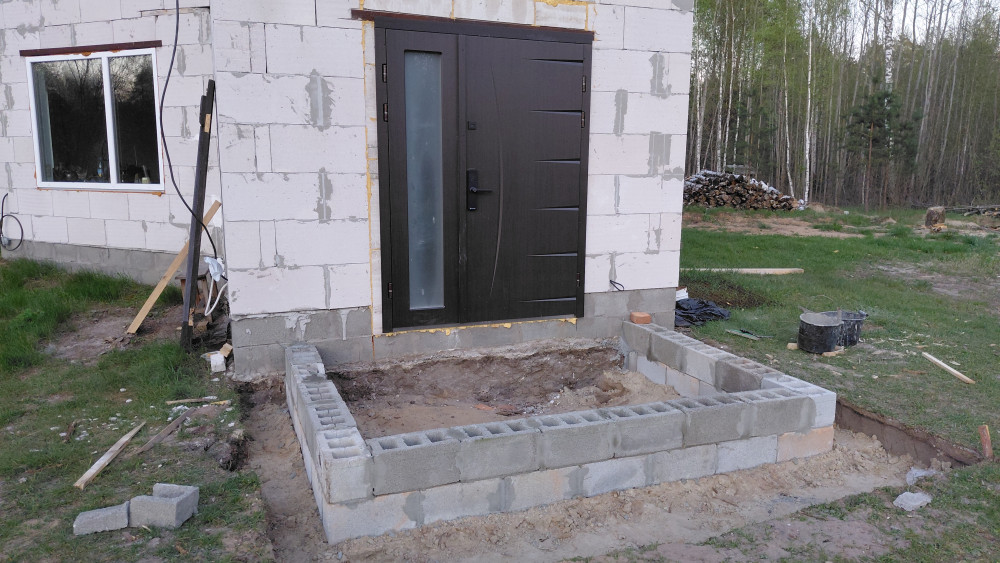

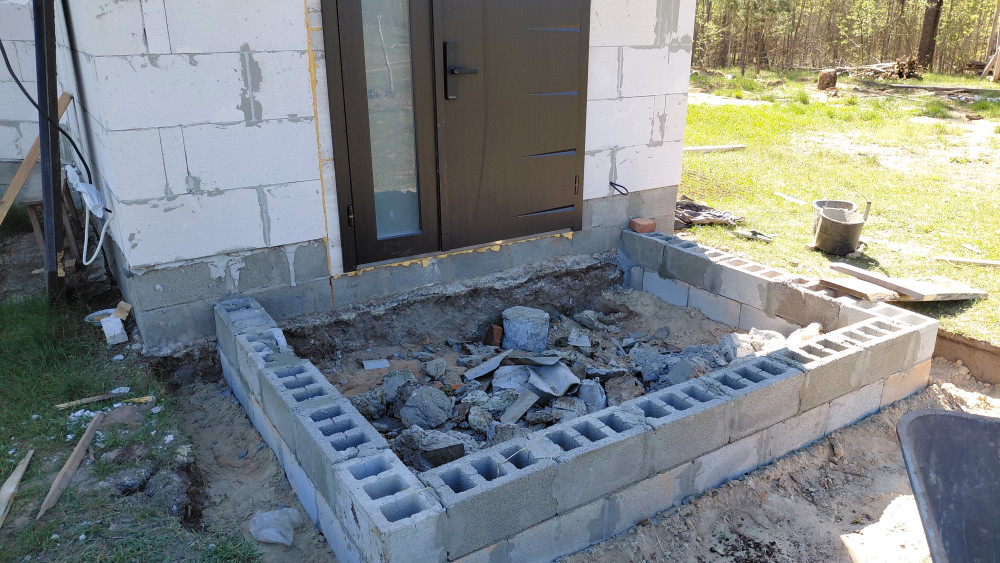

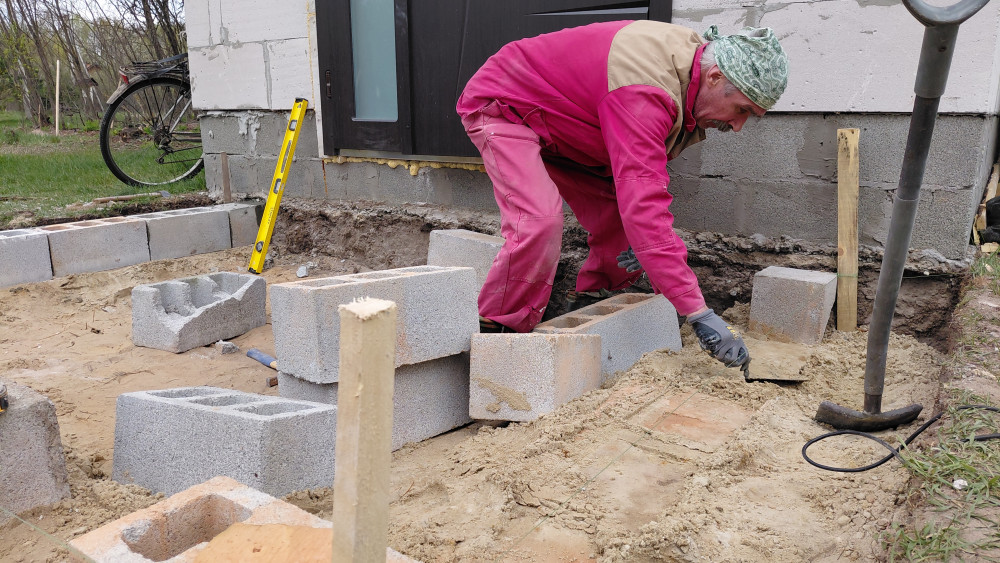

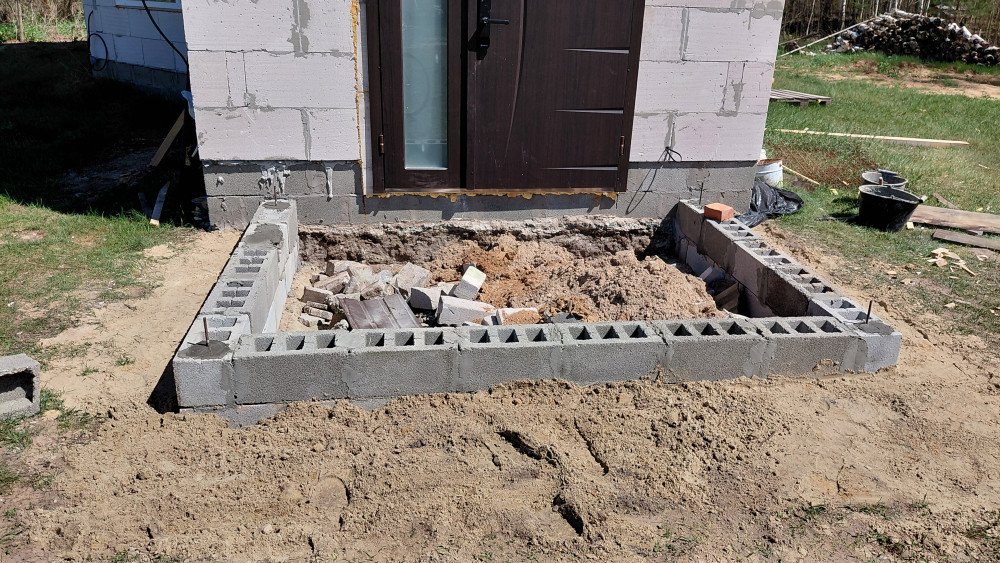

  • Контурна опалубка: Зі шлакоблоків викладено опалубку під основний майданчик та сходинки.

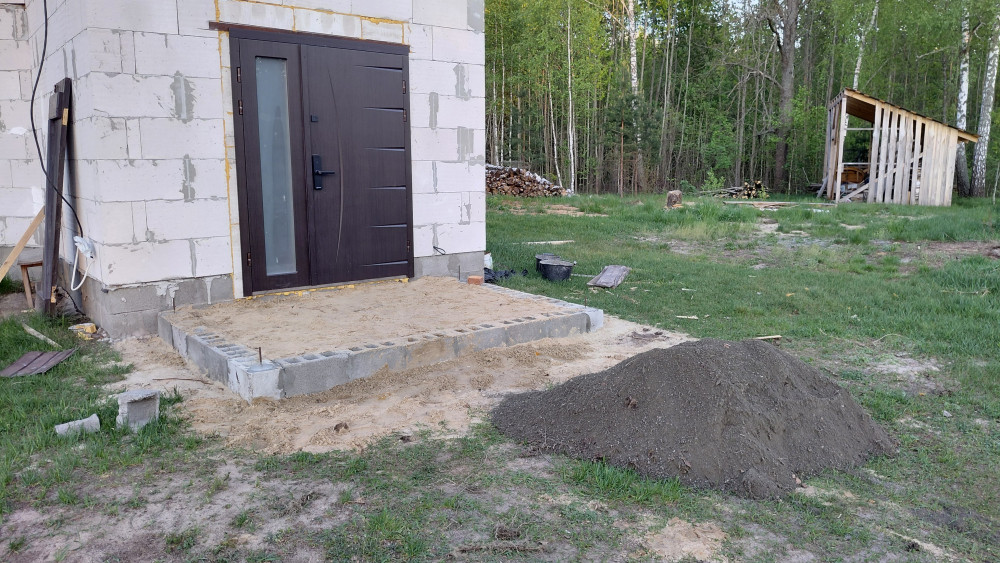

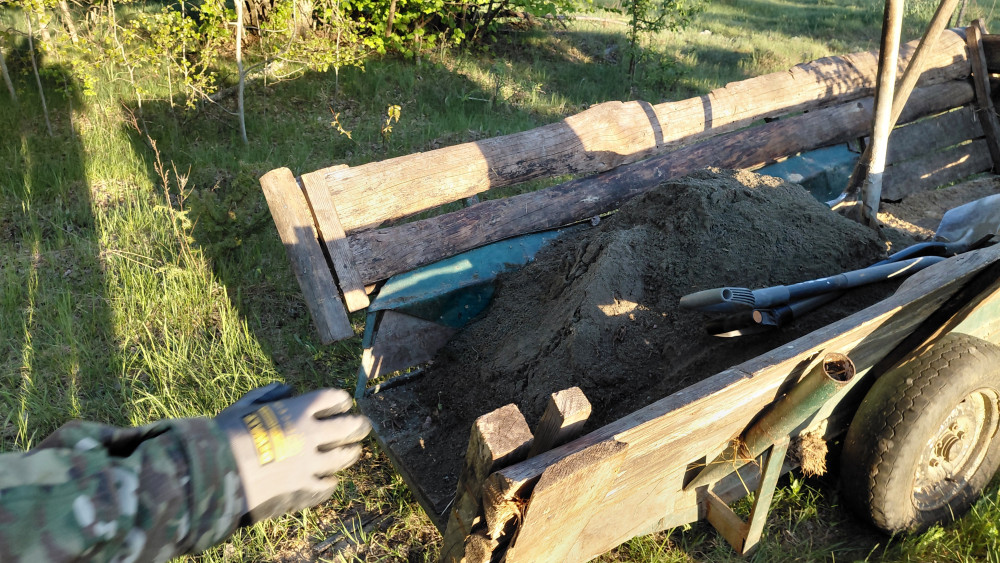

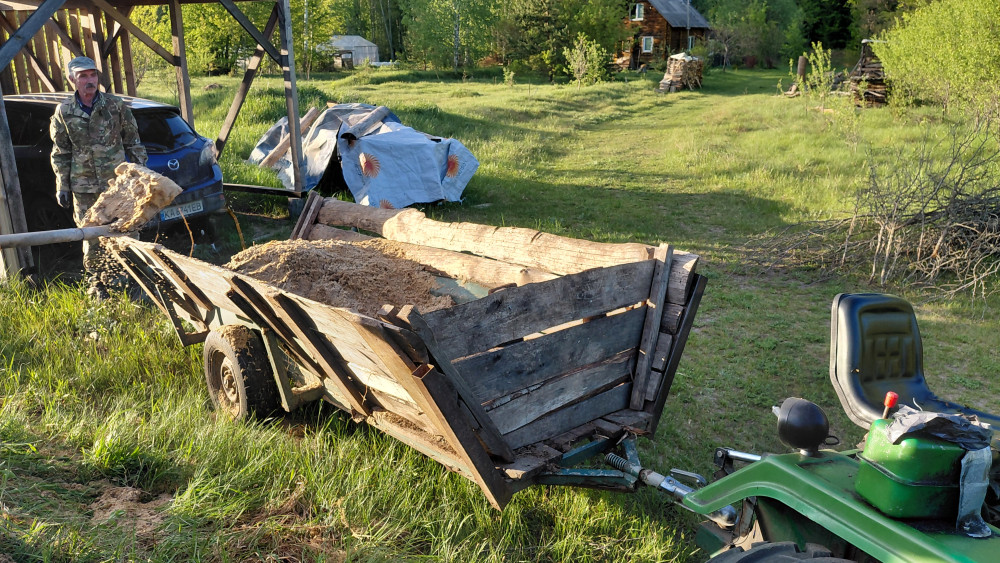

  • Забутування та підсипання: Зібране в поселенні вторинне будівельне сміття засипано всередину опалубки як щільний забутувальний шар, після чого завезено пісок (за допомогою спільного трактора).

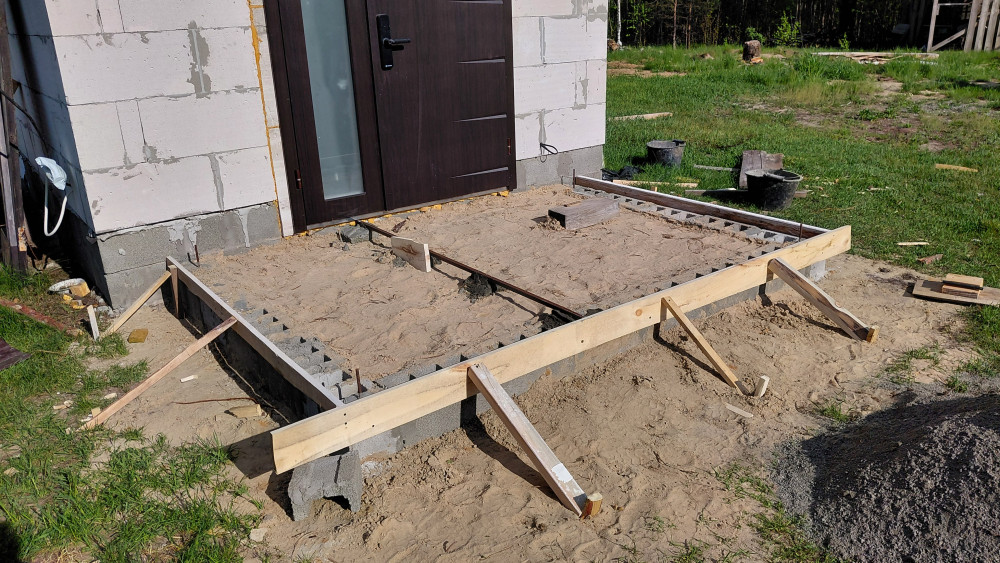

  • Трамбування: Піщану подушку ретельно утрамбовано та виведено в точний технологічний рівень.

Етап 3: Армування та бетонування (Витрати часу: 12 годин)

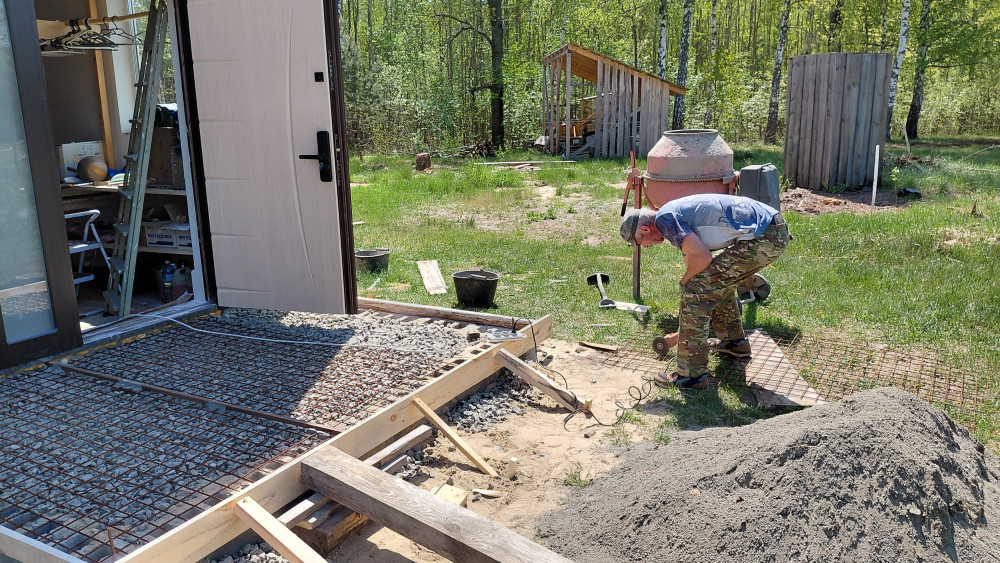

  • Фінішна опалубка та маяки: Змонтовано опалубку під заливку сходинок, виставлено маяки для ідеального вирівнювання поверхні.

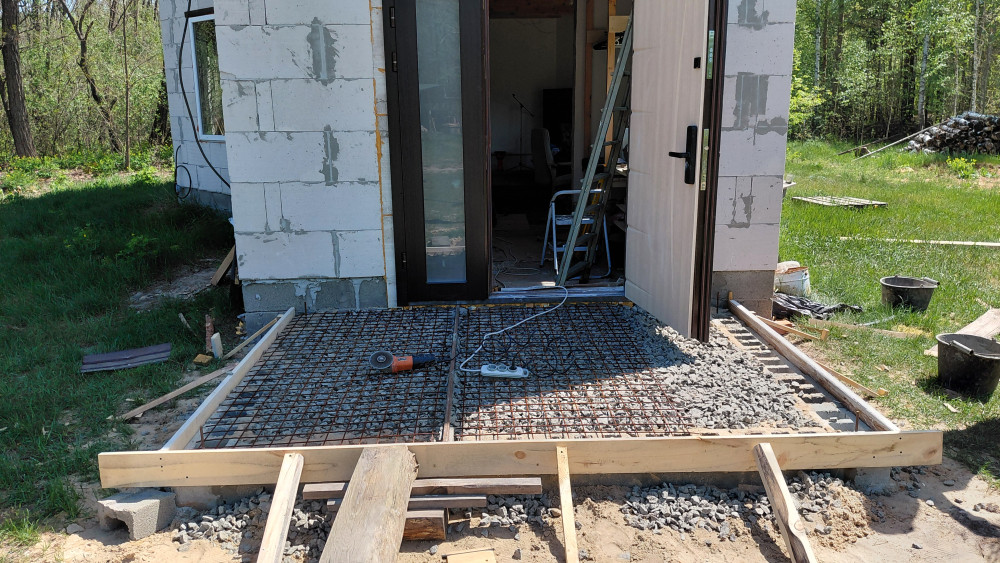

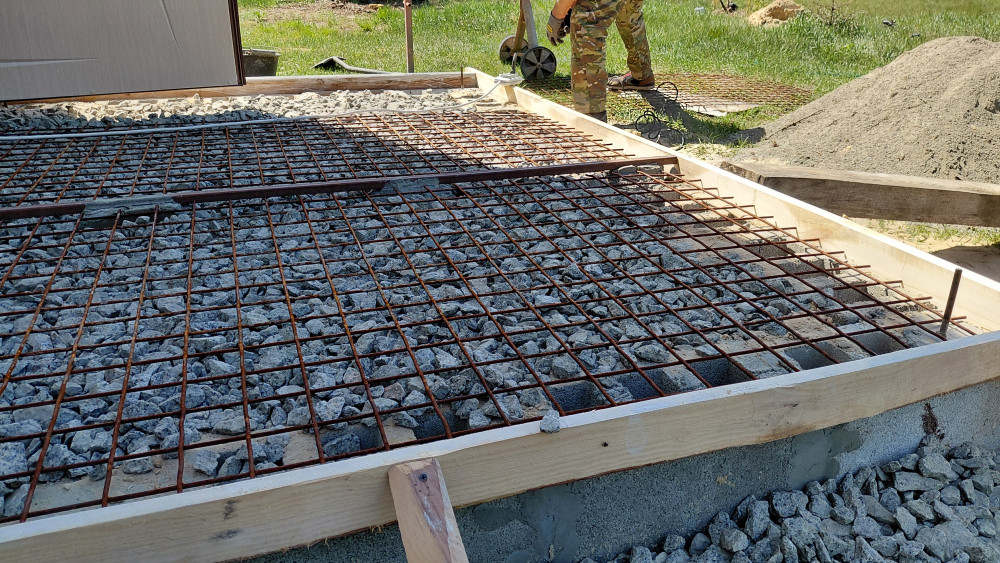

  • Підвоз матеріалів та армування: Доставлено гранітний відсів для якісного розчину; по всій площі укладено армувальну сітку для надання міцності та стійкості до навантажень.

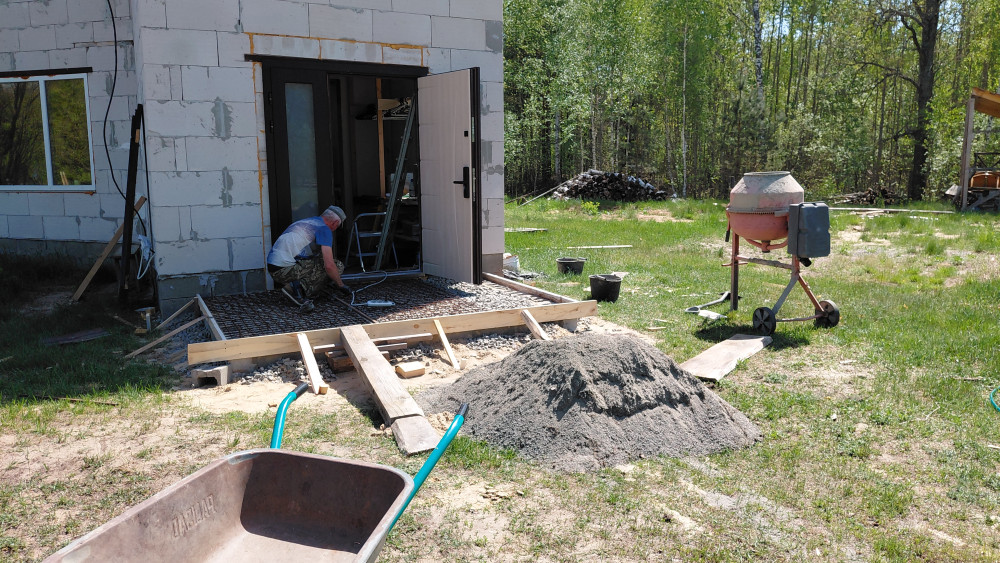

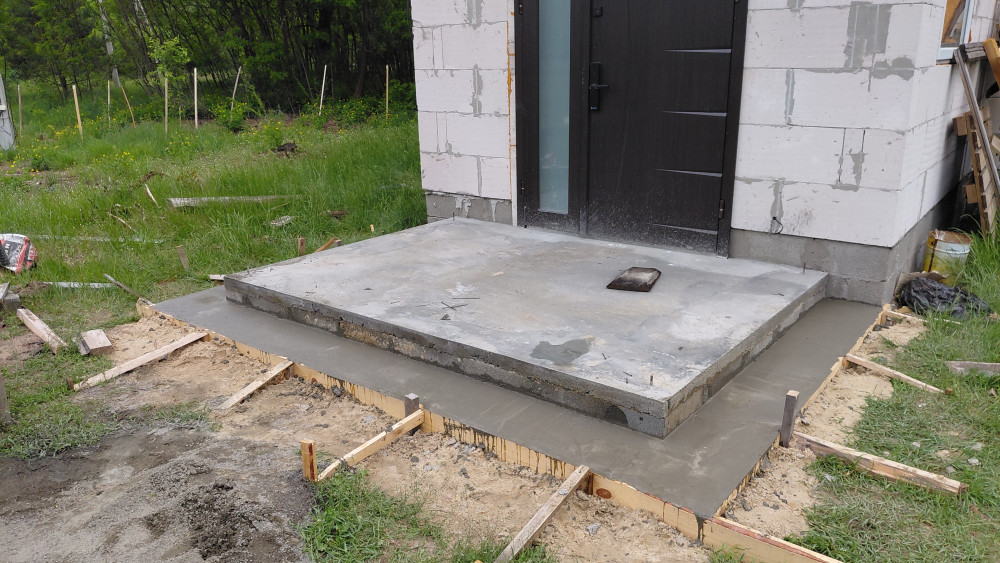

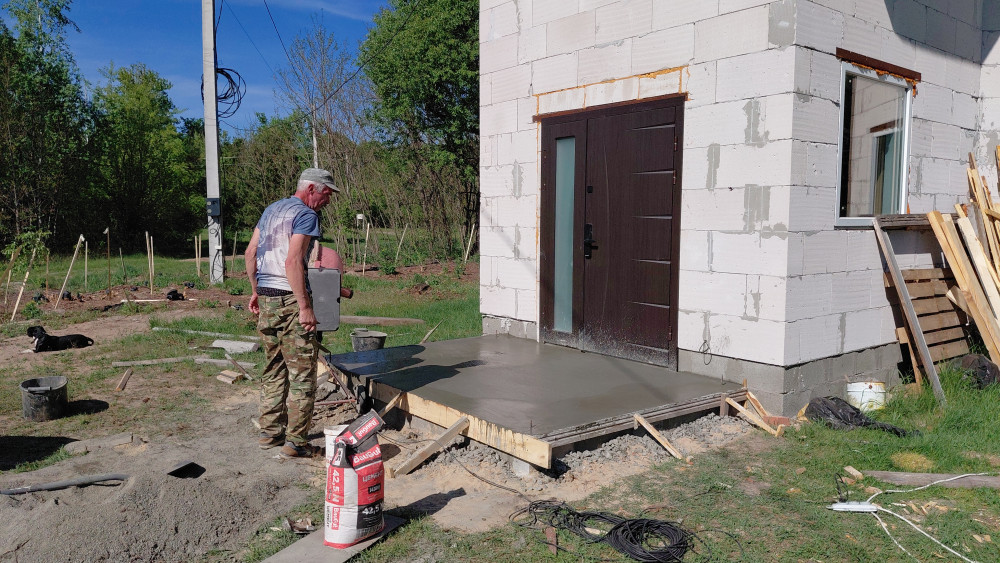

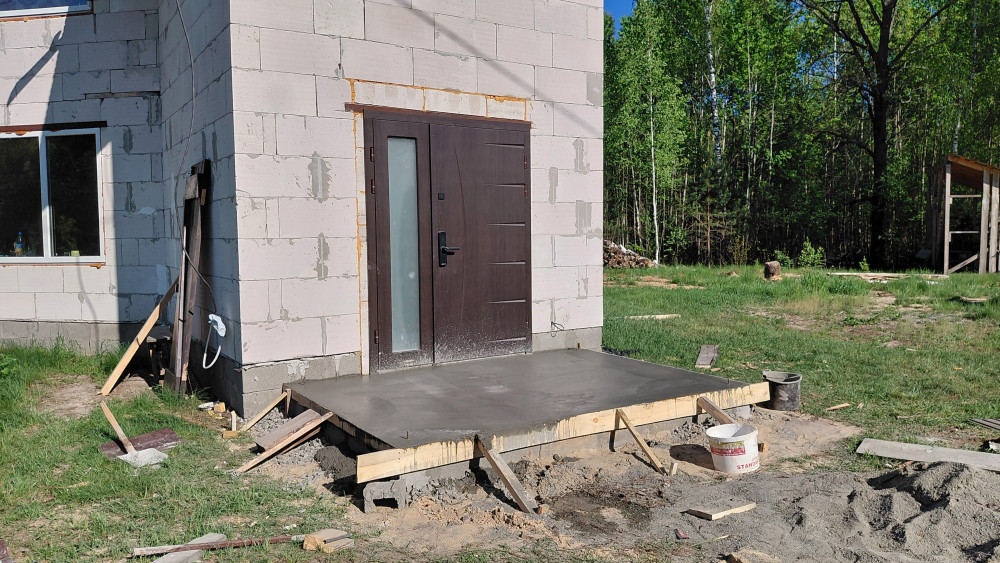

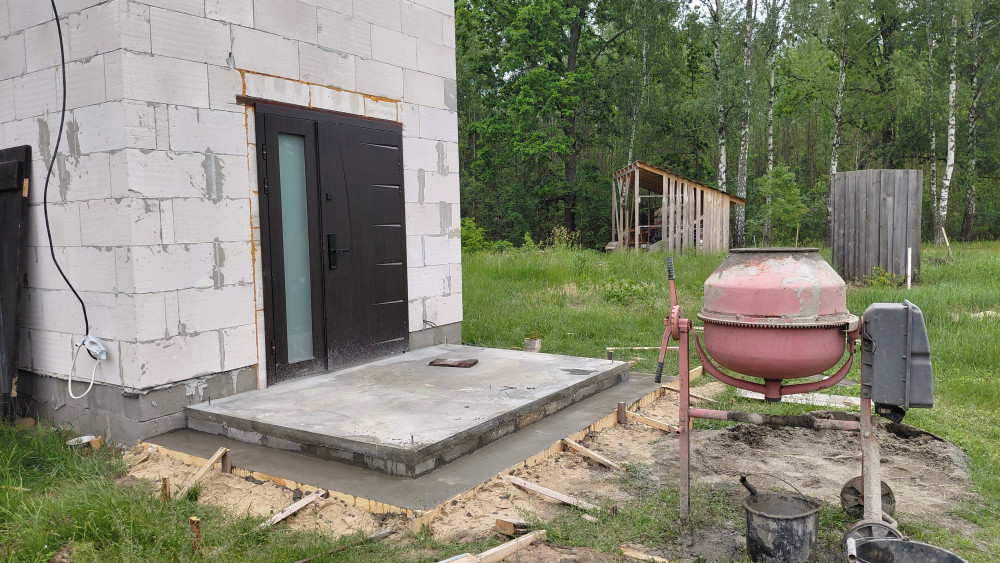

  • Заливка: Виконано замішування та бетонування всієї площі з вирівнюванням по маяках.

3. Фінансовий звіт

На закупівлю необхідних будівельних матеріалів для реалізації фундаменту, майданчика та сходинок було витрачено 6 000 грн:

  • Цемент (гранітний відсів, цемент)

  • Шлакоблоки (контурна опалубка)

  • Армувальна сітка (зміцнення монолітної плити)

4. Резюме та поточний статус

Завдяки грамотній кооперації жителів поселення, раціональному розподілу ресурсів та використанню спільної техніки (трактора) всі найважчі та найтрудомісткіші монолітно-підготовчі роботи виконано в повному обсязі.

5. Наступні етапи (На які продовжуємо збирати кошти)

  • Заготівля деревини та пиломатеріалів для зведення каркасної конструкції
  • Закупівля кровельного матеріалу та розхідників
  • Монтаж кровлі

Будемо вам дуже вдячні за підтримку нашого будівництва!

Автор Александр Степанов
